top of page
Latest News

最新消息
08 / 28 / 2025
感謝主!連續壁工程在今天全部完成了。我們一同向神,獻上我們的感恩。感謝主在這段時間賜下的恩典及保守,讓這一個工項能夠順利完成。連續壁從今年五月五日開始施做,到今天完成,共經過 116天,比預計的時間,提早了幾天。這也是要感謝主,也謝謝新雄營造的工程人員們的。
接下來幾天,機具會退場,預備進行下一個工項,支撐柱及水平支撐。我們一起繼續禱告,求神如同過去一樣,繼續保守工程能夠依照預定進度進行,讓對附近鄰居的影響降到最小,營造廠的人員及包商的師傅們在炎熱的天氣裡,身體健康,出入安全。

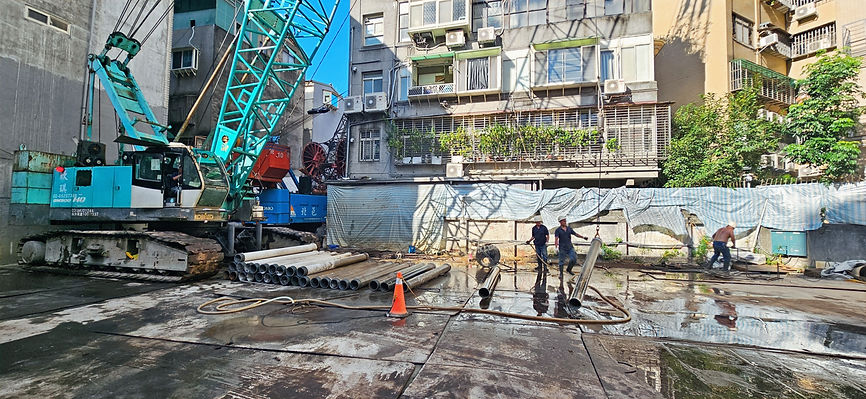

這時候 (8/27) 已經挖好了最後一片連續壁單元的導溝,等著隔天(也就是今天)下鋼筋籠及灌漿。

最後一片鋼筋籠進到工地去。這片的寬度 5 公尺多,很大。

師傅們正在吊放這一個鋼筋籠進到導溝裡。

於約中午時,完成鋼筋籠的吊放。這時候,正在等混凝土車來灌漿。

最後一台混凝土車進場灌漿。

混凝土車灌完漿要離開囉。

師傅們一根根地拔起灌漿用的特密管。

拔出來的特密管,整理好,預備退場了。
回顧,這是 116 天前的第一片連續壁單元。


bottom of page
